Herzlich willkommen im Bautagebuch zum Neubau der Feuerwache Losheim. Auf dieser Seite möchten wir Sie regelmäßig über den Fortschritt des Projekts informieren und Ihnen einen Einblick in die verschiedenen Bauphasen geben. Der Neubau der Feuerwache ist ein wichtiger Schritt für die Zukunft der Sicherheitsarchitektur in unserer Region. Hier entstehen moderne und funktionale Räumlichkeiten, die den Anforderungen unserer Feuerwehr und deren freiwilligen Einsatzkräften gerecht werden.
Verfolgen Sie die Entwicklung des Projekts mit uns und erleben Sie, wie aus visionären Planungen und hartem Einsatz eine neue, leistungsstarke Feuerwache entsteht. Wir freuen uns, dieses spannende Vorhaben mit Ihnen zu teilen!
Begonnen haben die Bauarbeiten mit dem Start der Erschließung des Baugebiets in der KW13/2025.

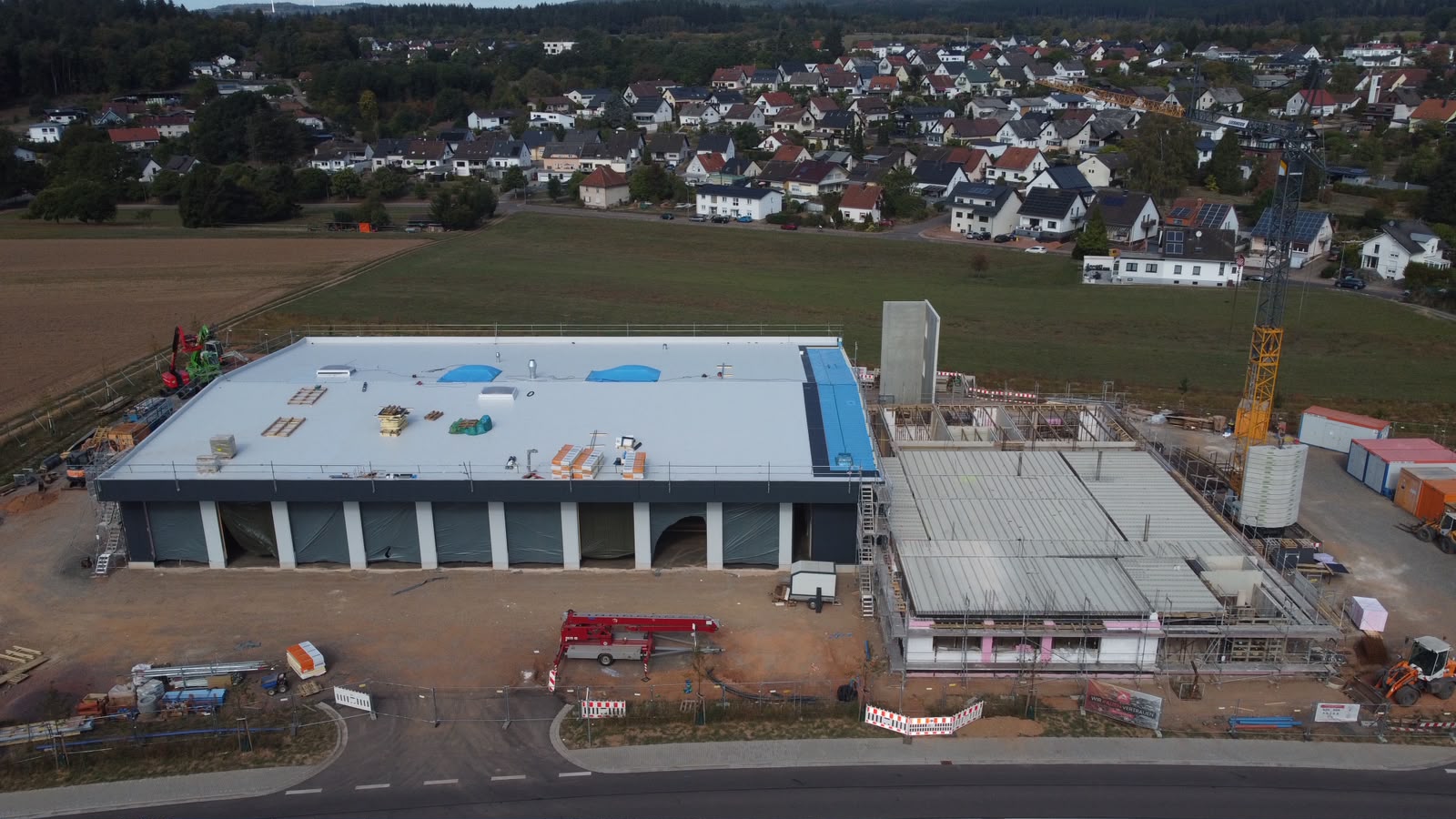

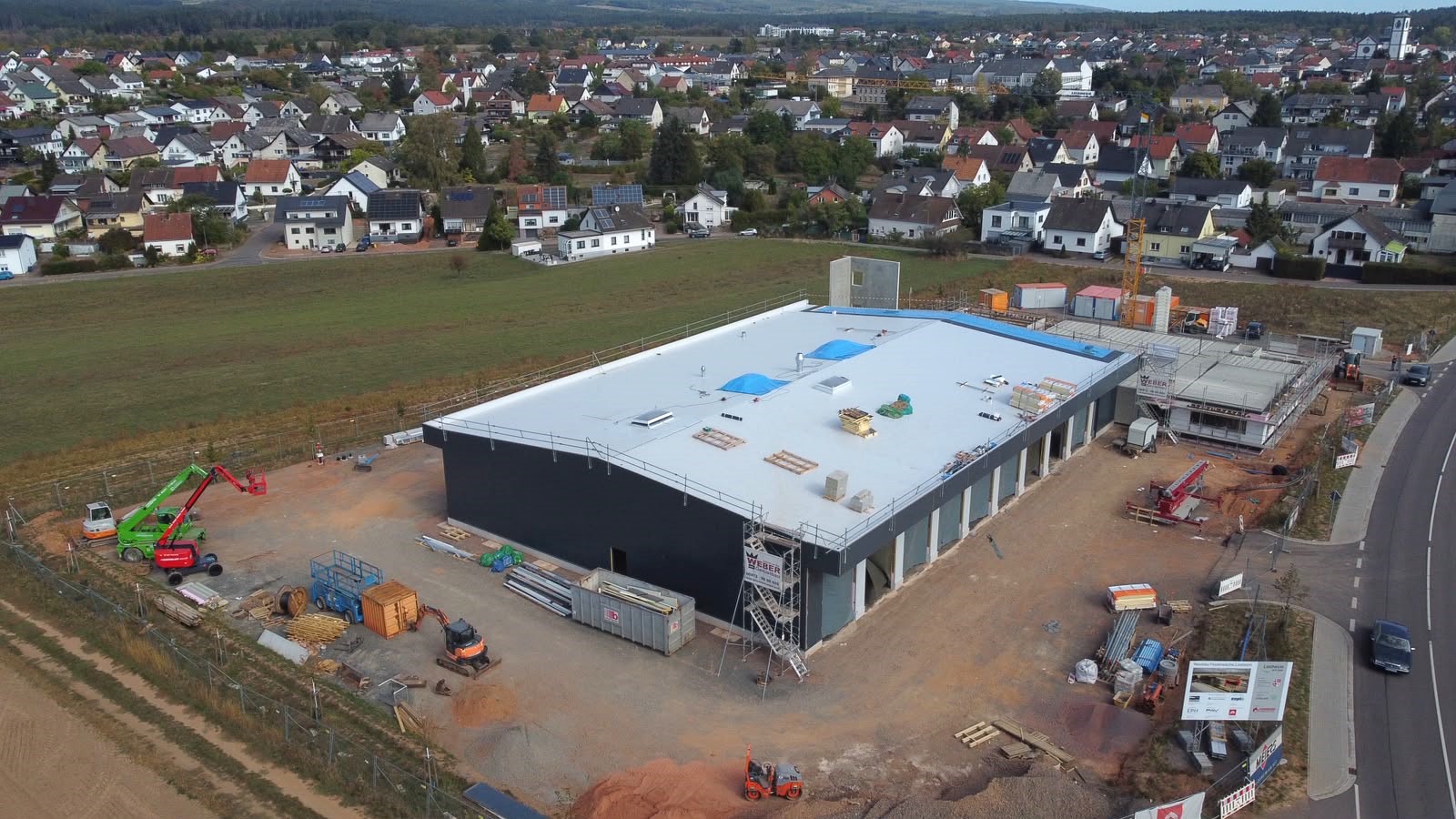

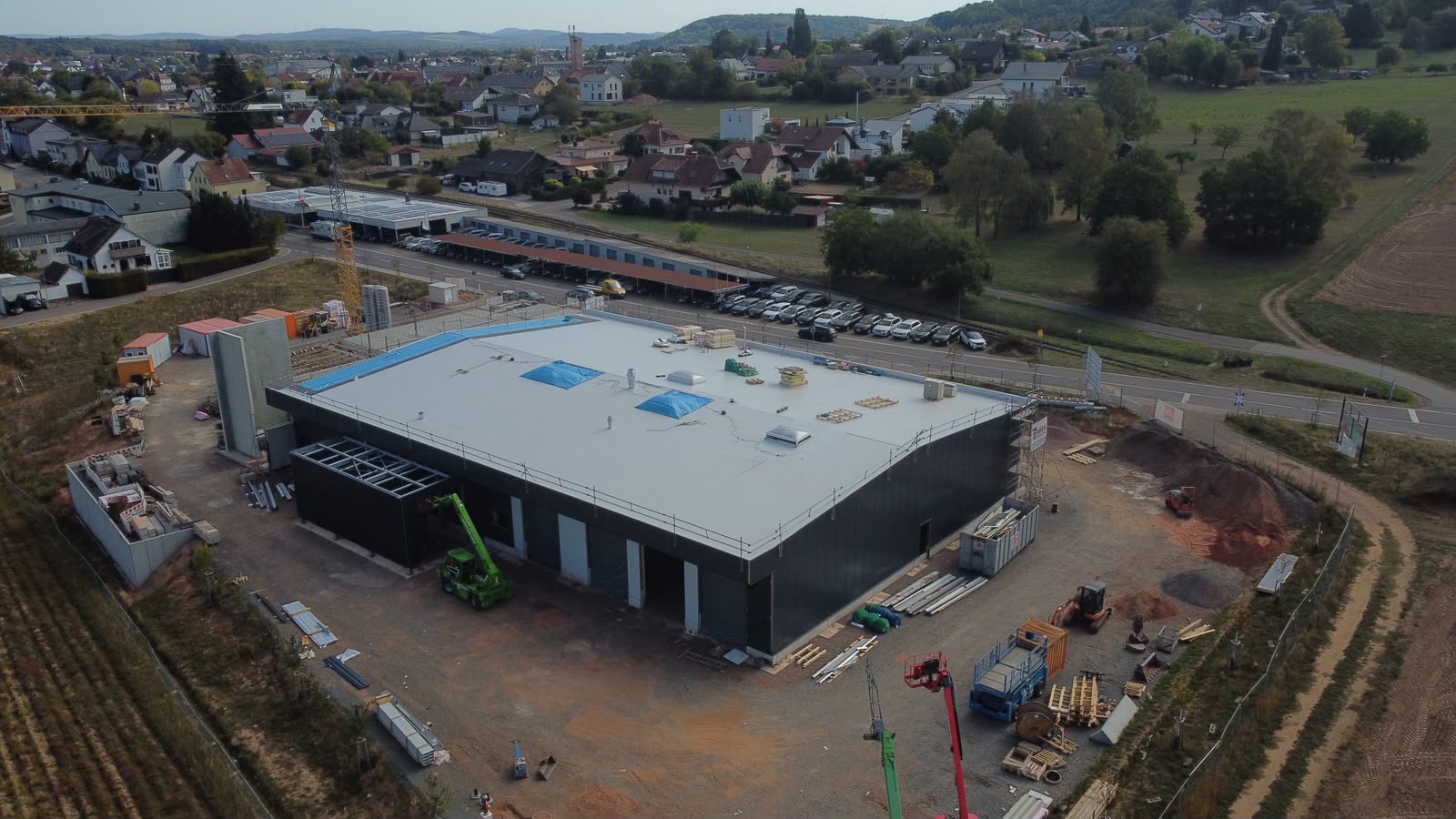

13.09.2026: Hallenhülle wird geschlossen und Sozialtrakt nimmt Form an
Die Arbeiten an der neuen Feuerwache schreiten weiter voran. Die Hallenhülle wird zunehmend geschlossen und die Dacharbeiten gehen weiter voran. Auch das Erdgeschoss des Sozialtrakts nimmt immer mehr Form an. Parallel laufen die Vorbereitungen für das Gießen der Bodenplatte der Fahrzeughalle.

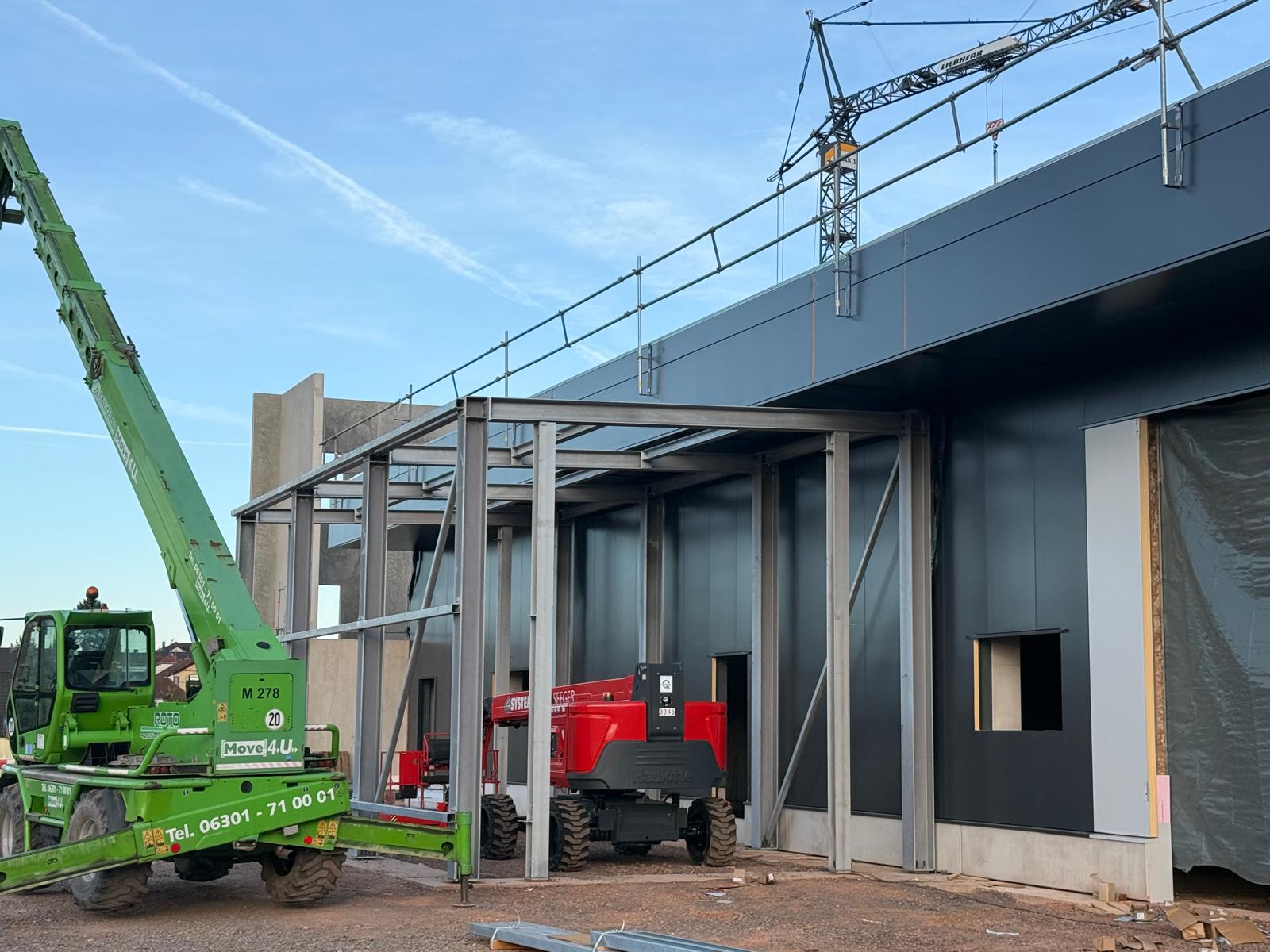

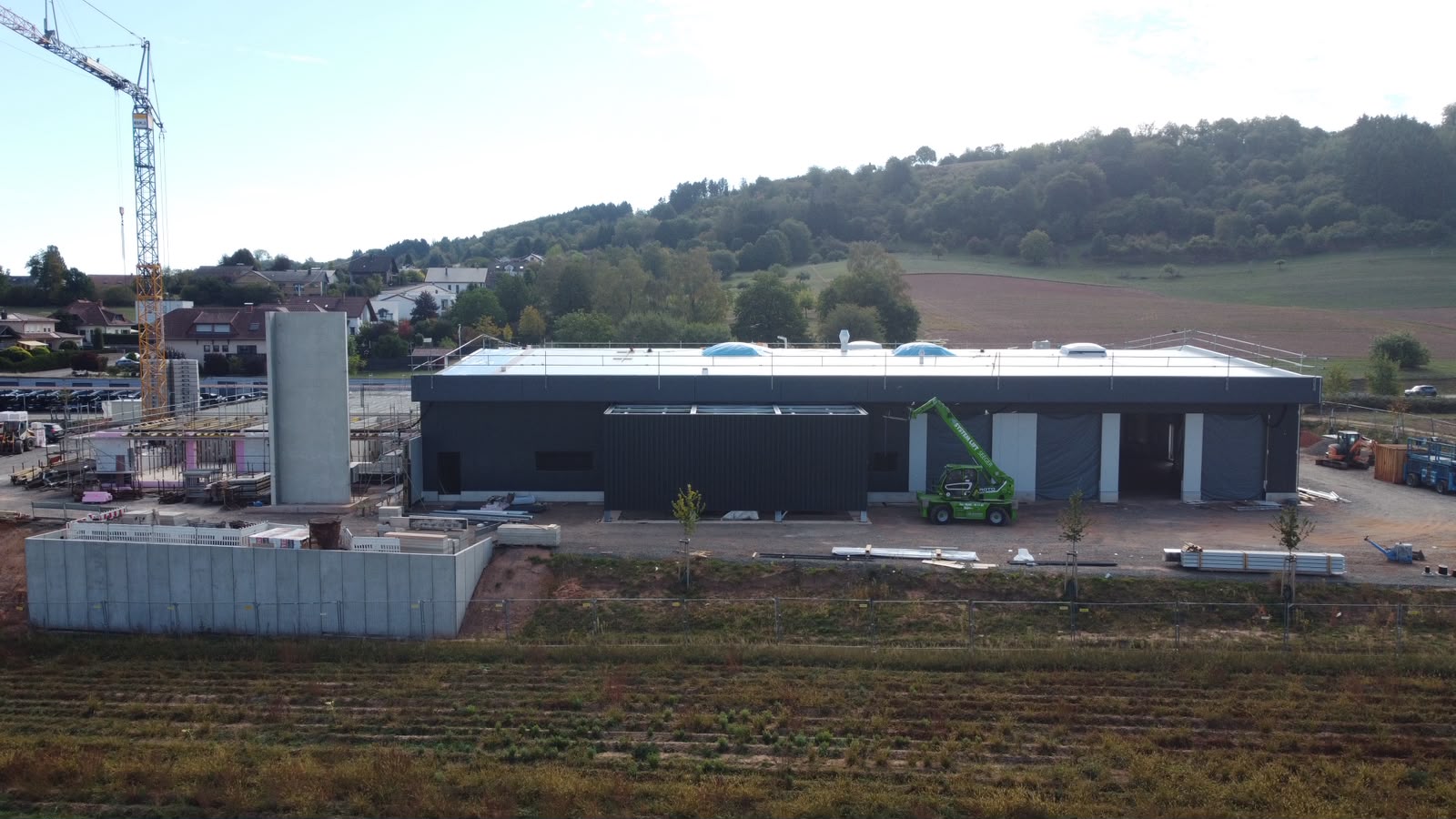

25.08.2026: Fertigstellung Dach Fahrzeughalle und Start Hochbau Sozialtrakt
Das Dach der Fahrzeughalle wurde fertiggestellt. Gleichzeitig begannen die Hochbauarbeiten am Sozialtrakt und am Übungsturm. Zudem wurden erste Teile der Außenfassade der Fahrzeughalle montiert.

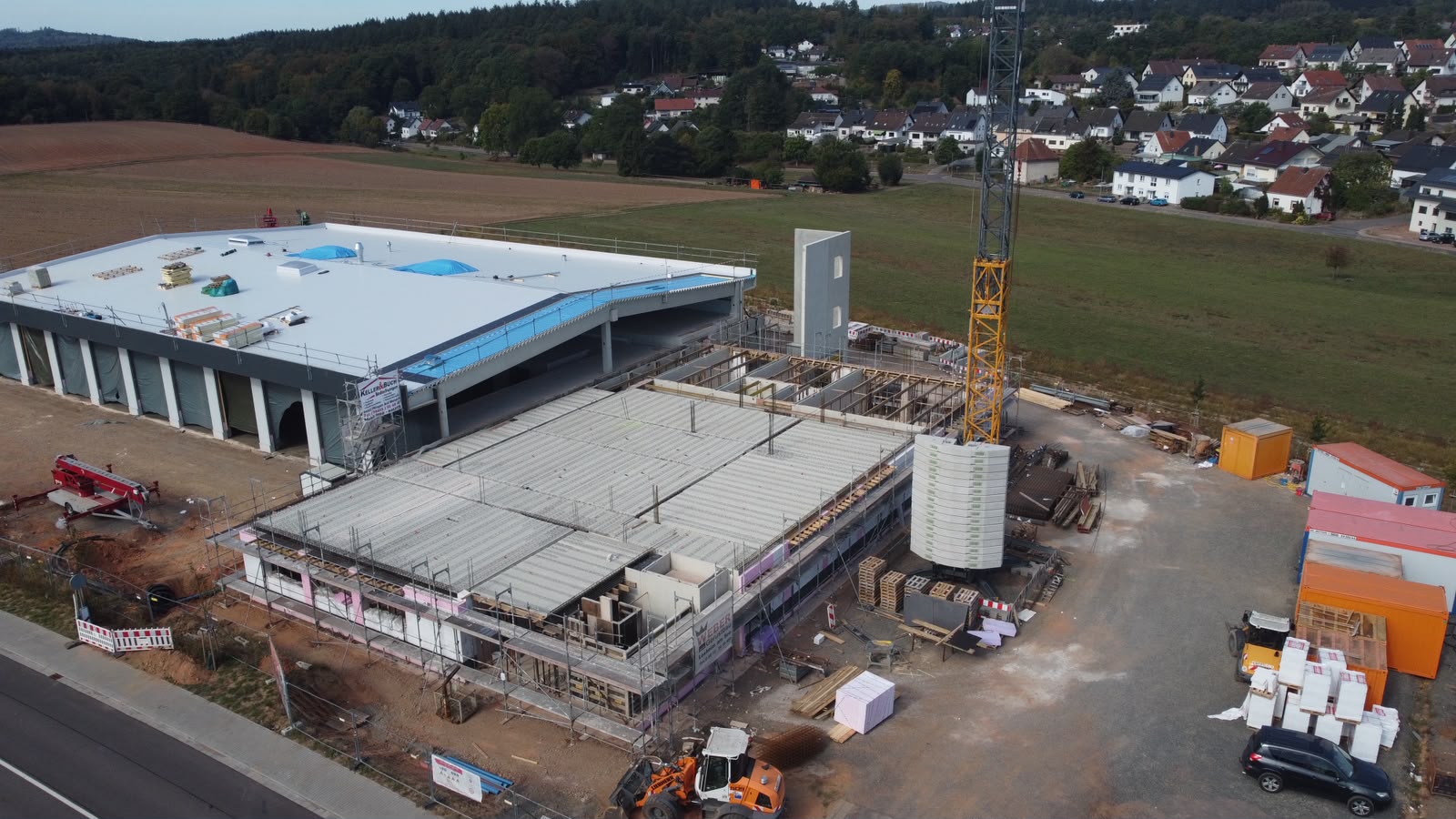

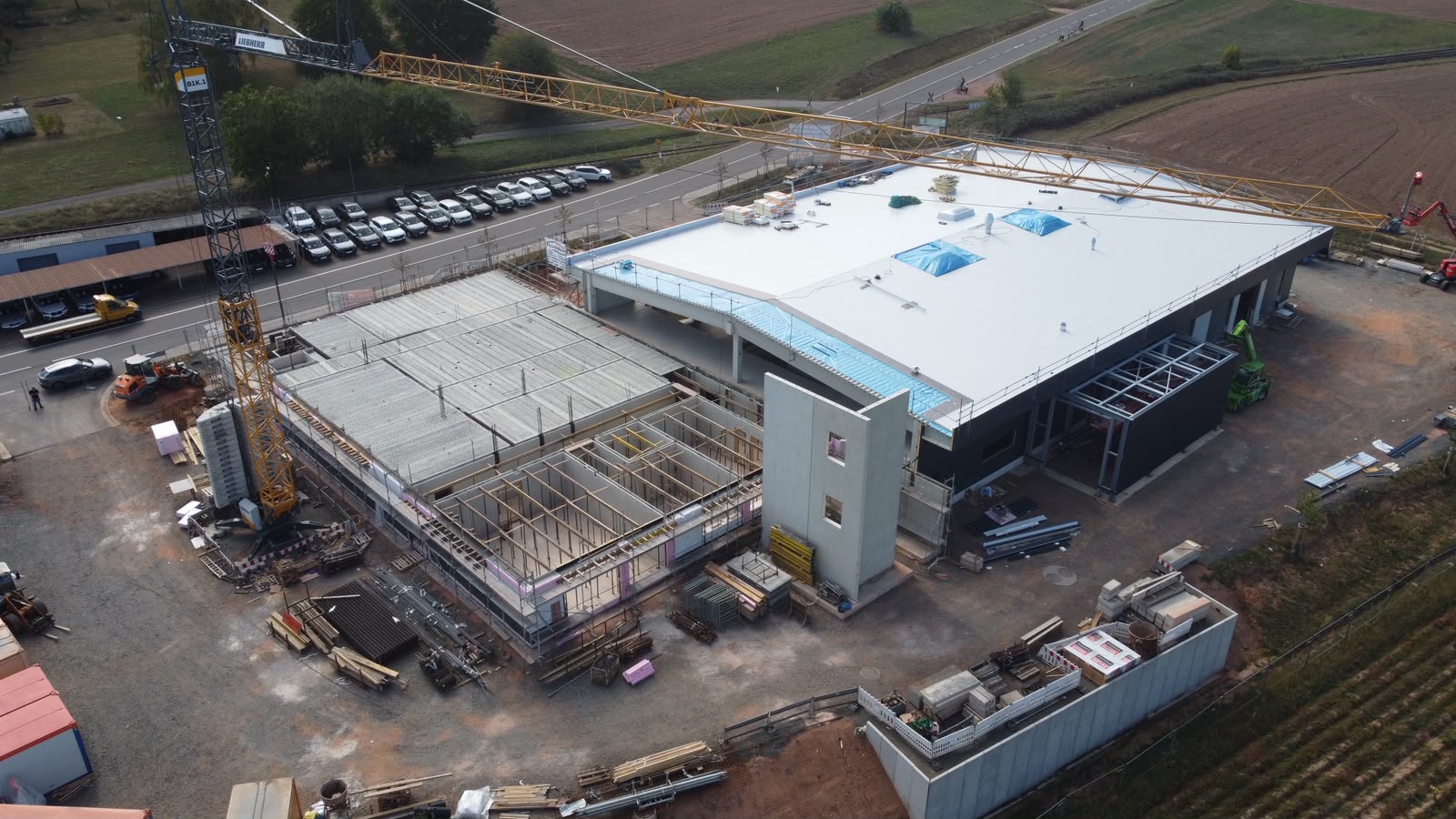

12.08.2026: Weitere Fortschritte beim Hochbau
Die Bodenplatte des Sozialtrakts wurde fertiggestellt. Parallel dazu wurden die Arbeiten am Dach fortgeführt und die Vorbereitungen für die Außenwände der Fahrzeughalle getroffen. Zudem erfolgten weitere Fundament- und Außenarbeiten im Bereich der Waschhalle.
24.07.2026: Betonage der Bodenplatte
Mit der Betonage der Bodenplatte wurde ein weiterer wichtiger Bauabschnitt abgeschlossen. Die Arbeiten und der aktuelle Baufortschritt sind in unserem Video dokumentiert:

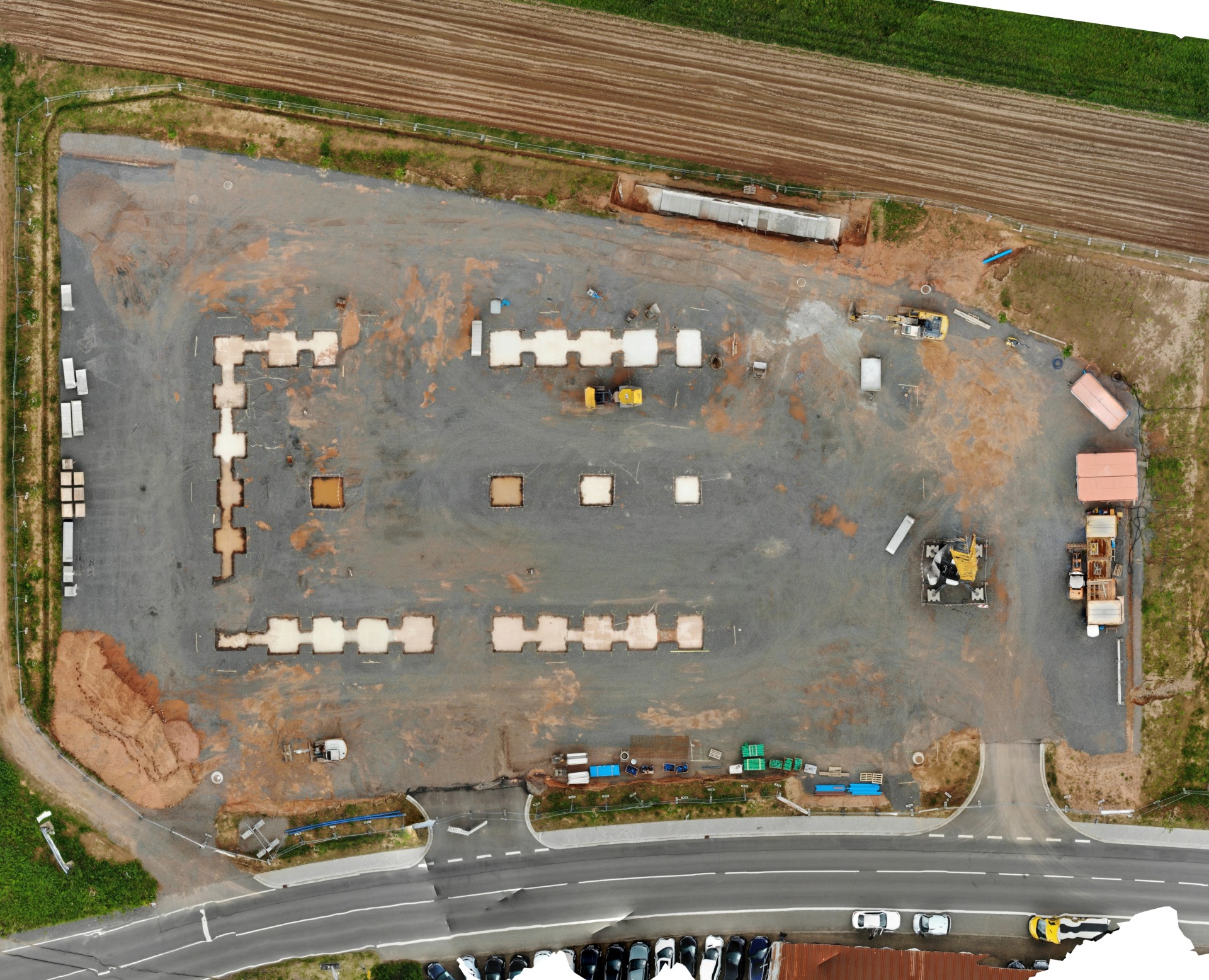

14.07.2026: Weiterführung der Hochbauarbeiten
Die Hochbauarbeiten an der Fahrzeughalle und den Werkstätten wurden weitergeführt. Parallel dazu erfolgten die Arbeiten am Dach sowie die Vorbereitungen für die Herstellung der Bodenplatte.

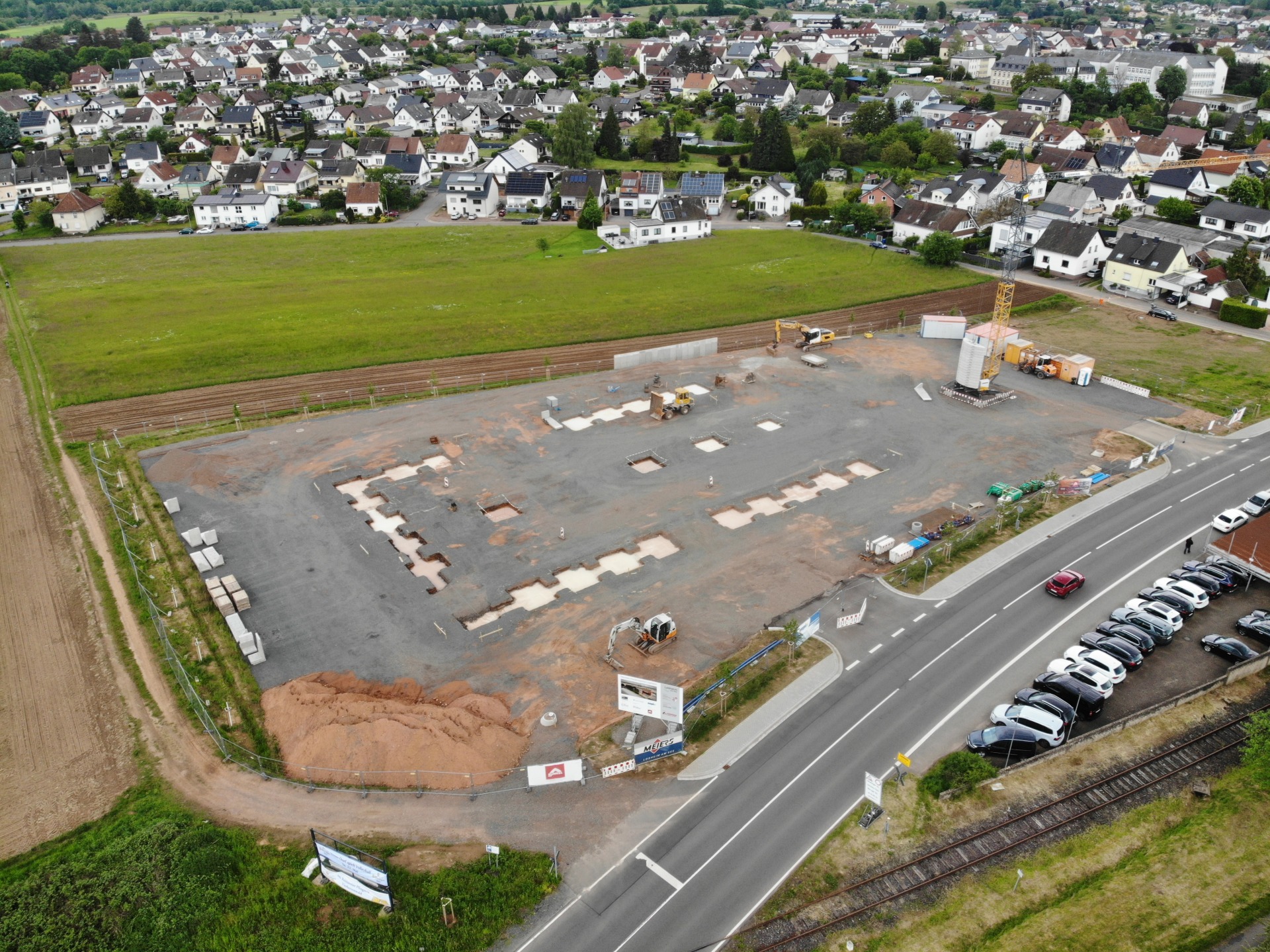

20.06.2026: Start der Hochbauarbeiten
Nach Abschluss der Fundamentarbeiten wurde mit den Hochbauarbeiten an der Fahrzeughalle und den Werkstätten begonnen.

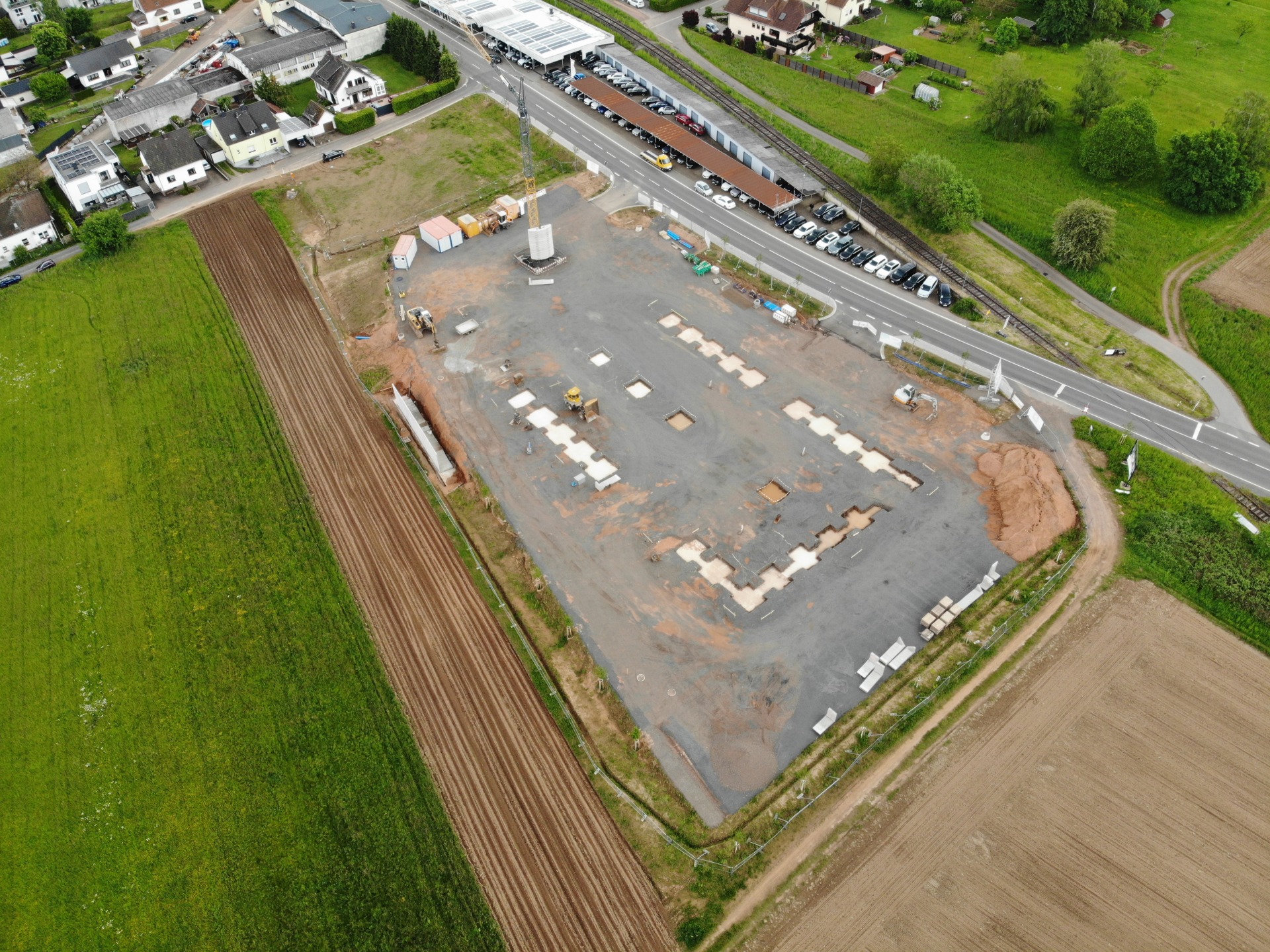

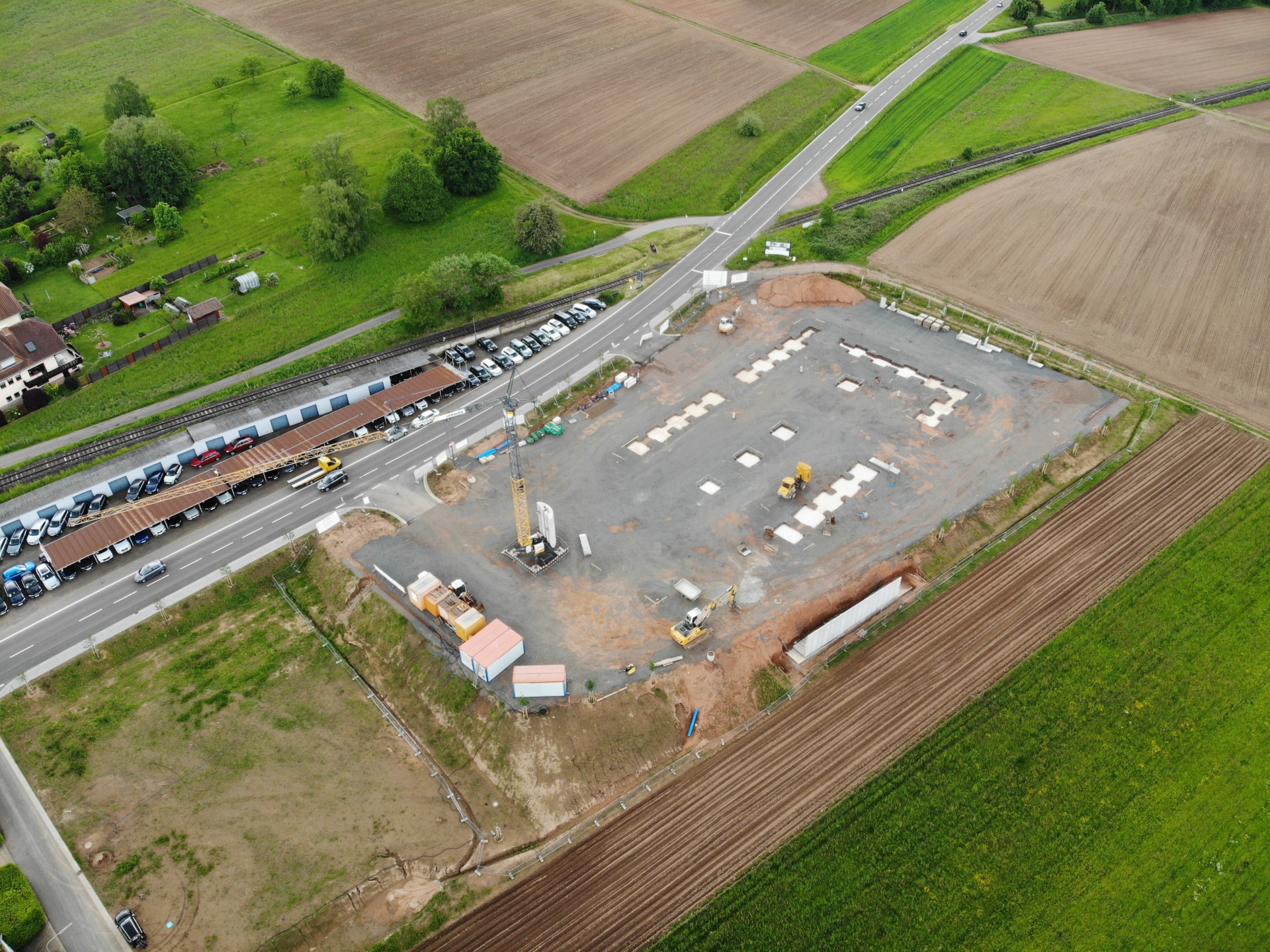

16.05.2026: Das Fundament steht
Seit dem ersten Spatenstich geht es weiter rasant voran: In den letzten drei Wochen wurde das Fundament der Fahrzeughalle angelegt, im Bereich der späteren Fahrzeugumfahrung wurde der Hag mit Winkelstützen stabilisiert. Ein aufgebauter Turmdrehkran kündigt den nun unmittelbar bevorstehenden Beginn der Hochbauarbeiten an.

28.04.2026: Offizieller „Erster Spatenstich“
Gestern ging es mit dem offiziellen „Ersten Spatenstich“ in die nächste Phase des Neubaus der Feuerwache. Innenminister Reinhold Jost, dessen Ressort das Bauvorhaben mit 2,5 Millionen Euro fördert, war zu diesem Anlass nach Losheim gekommen. Er nahm den Spatenstich gemeinsam mit Landrätin Daniela Schlegel-Friedrich, Bürgermeister Helmut Harth, Ortsvorsteher Stefan Palm sowie Vertretern aus der Landespolitik, der Bauausführung und der Feuerwehr-Führung vor. Mit dem Neubau wird die Feuerwehr für die seit dem Bau der alten Feuerwache stetig gewachsenen Herausforderungen gerüstet, wie die Festrednerinnen und -redner in ihren Ansprachen feststellten. Mit einer an die Feuerwehr-Führung übergebenen Zeitkapsel wird dieser Wandel auch im neuen Gebäude dokumentiert werden.

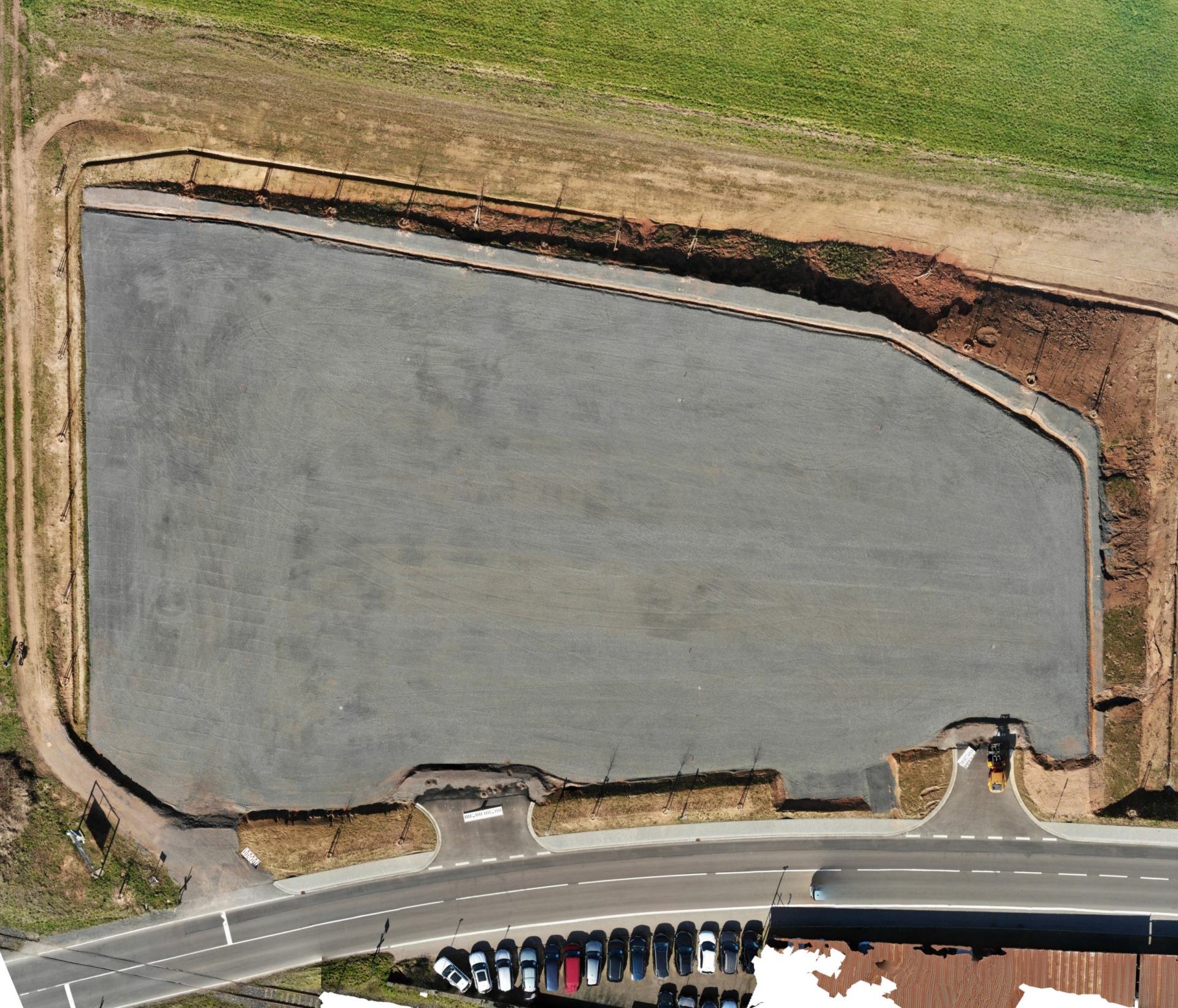

März 2026: Es geht in die nächste Phase!
Große Dinge werfen ihre Schatten voraus: Nach dem Abschluss der Erschließung des Baugebietes geht es nun in die nächste Phase. Der Bauplatz wurde eingezäunt, und die ersten Baumaschinen sind wieder vor Ort. Ein Info-Schild weist auf die bevorstehenden Baumaßnahmen hin: Es geht nun mit den eigentlichen Gebäudebauarbeiten los! Wir sind gespannt und halten euch weiter auf dem Laufenden!

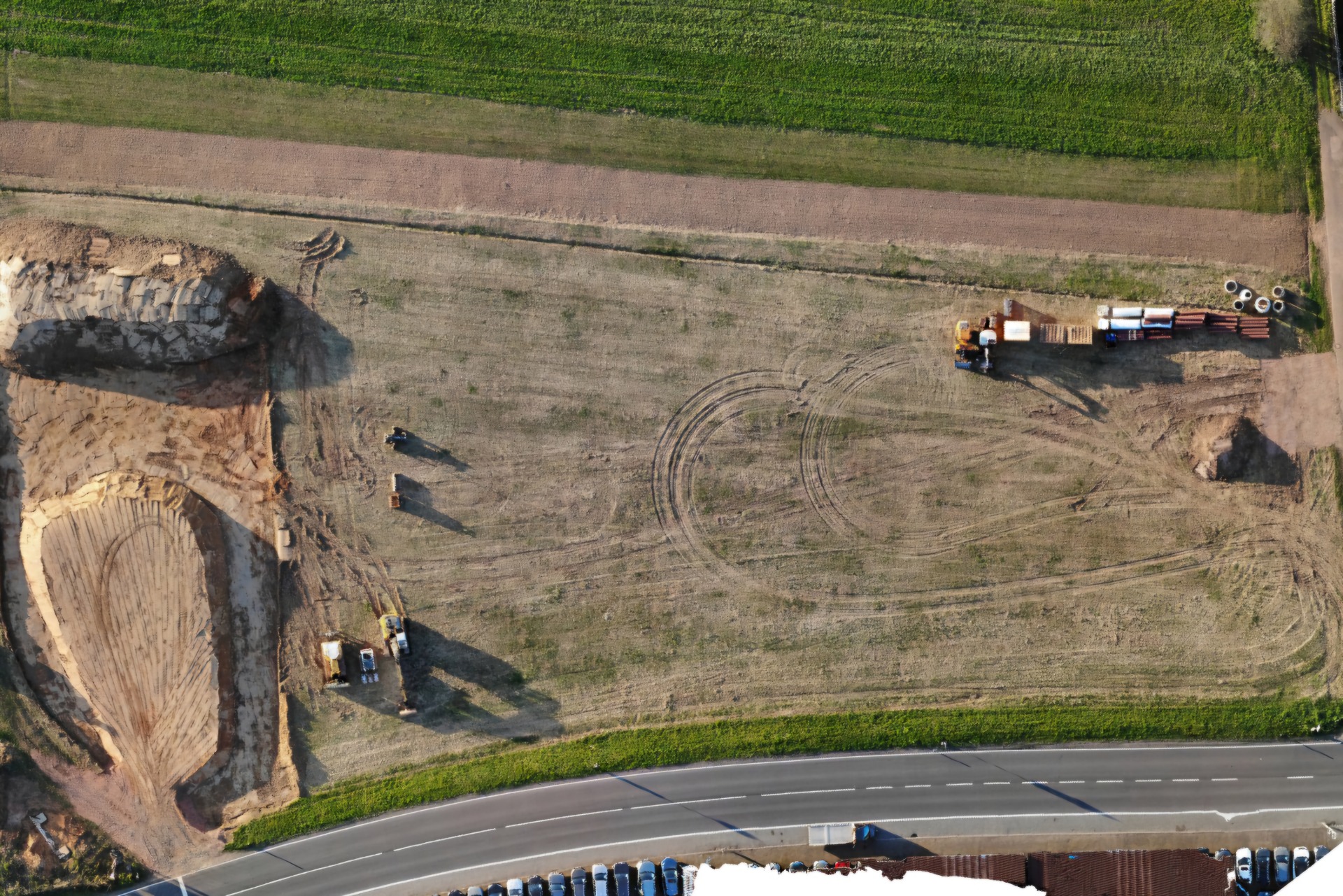

Woche 17: Zeitraffer Erdarbeiten

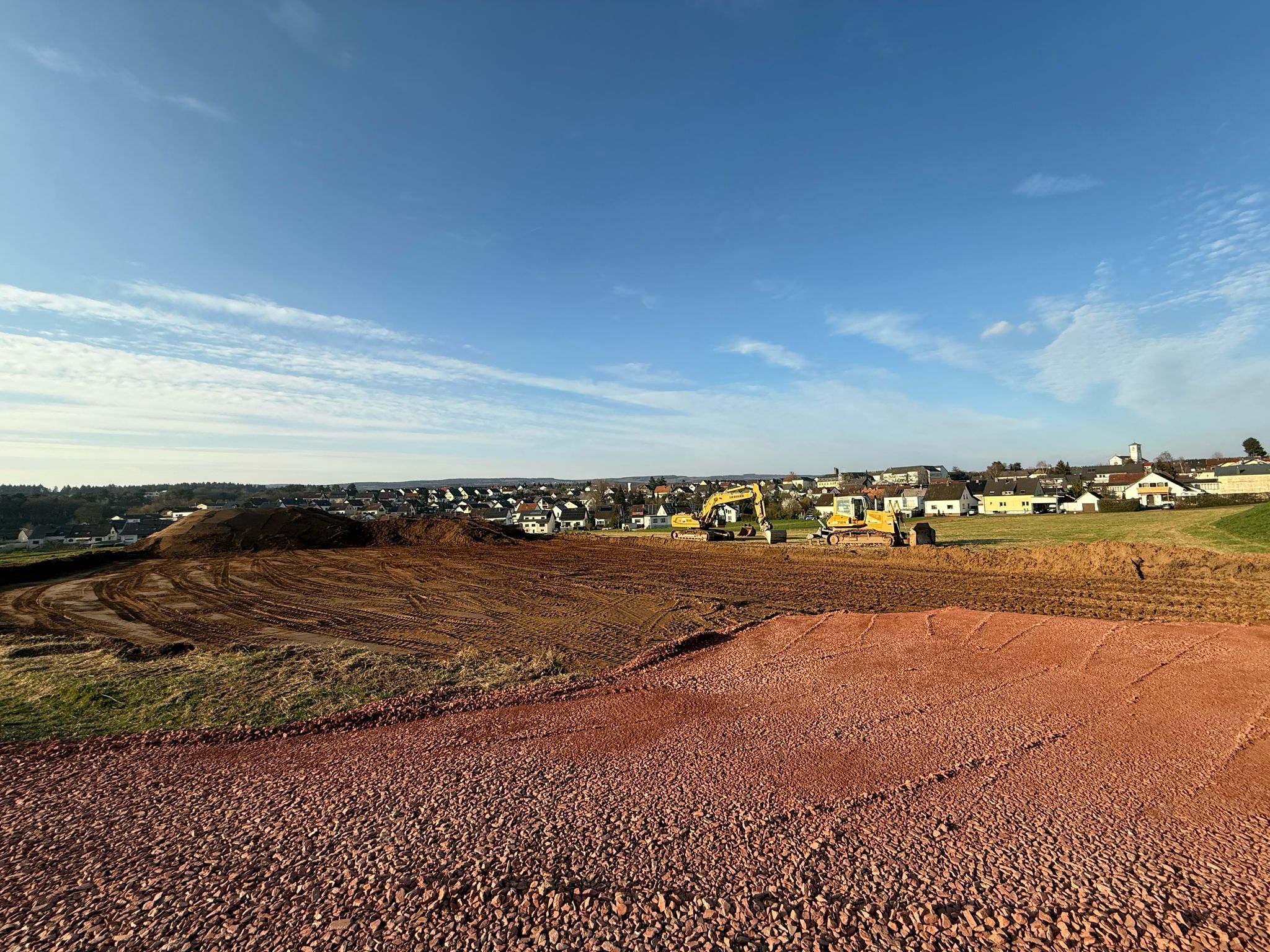

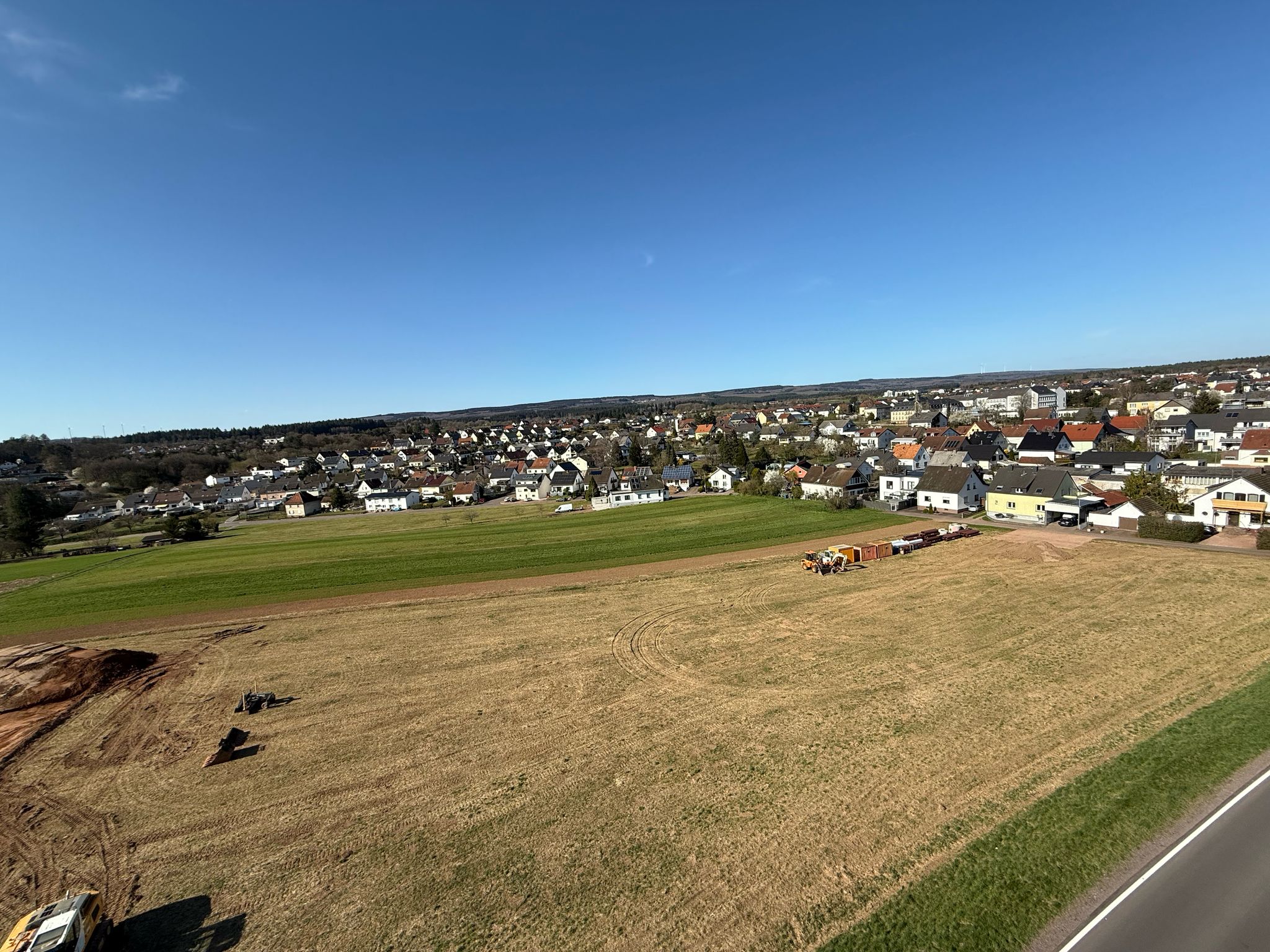

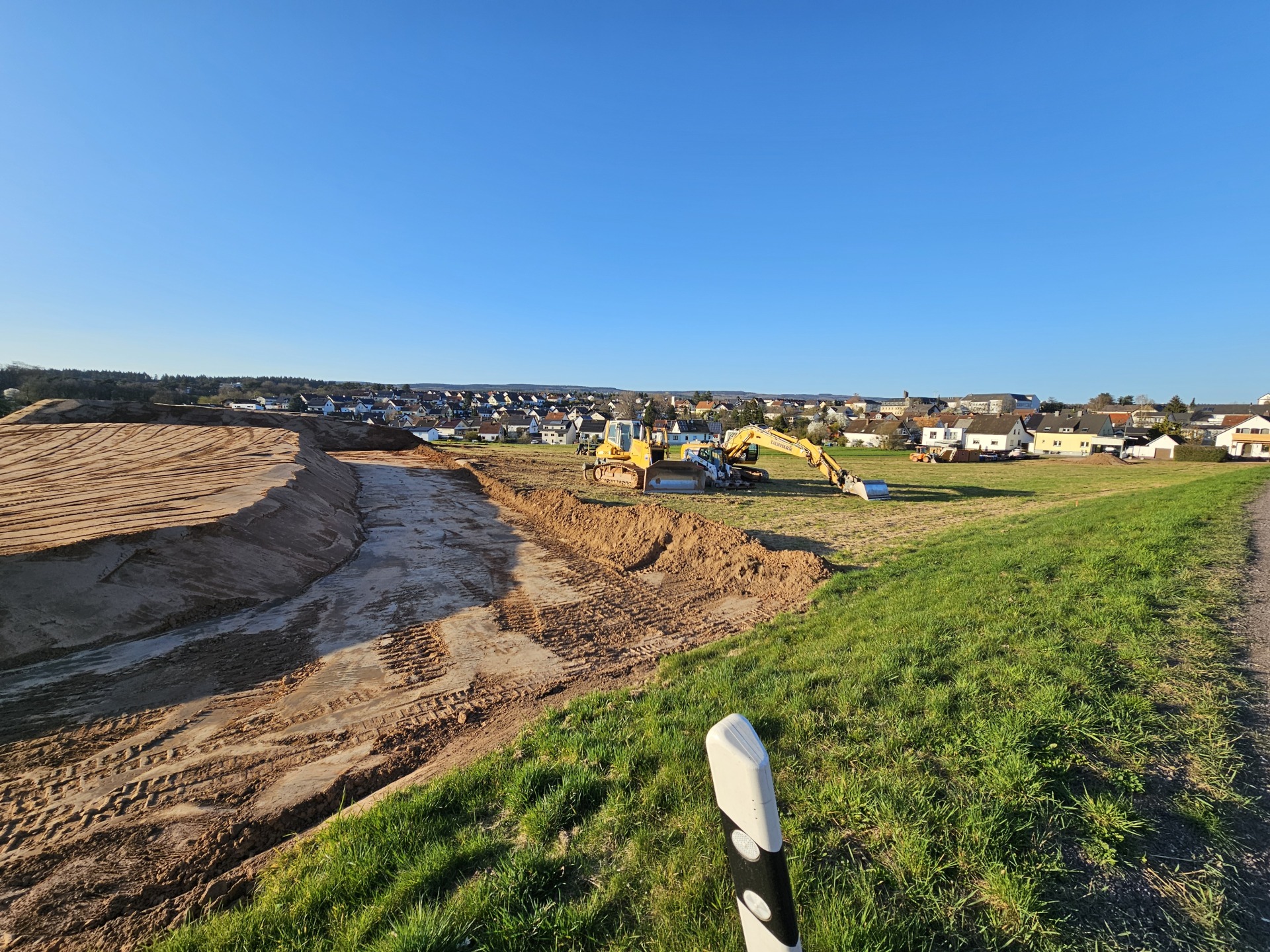

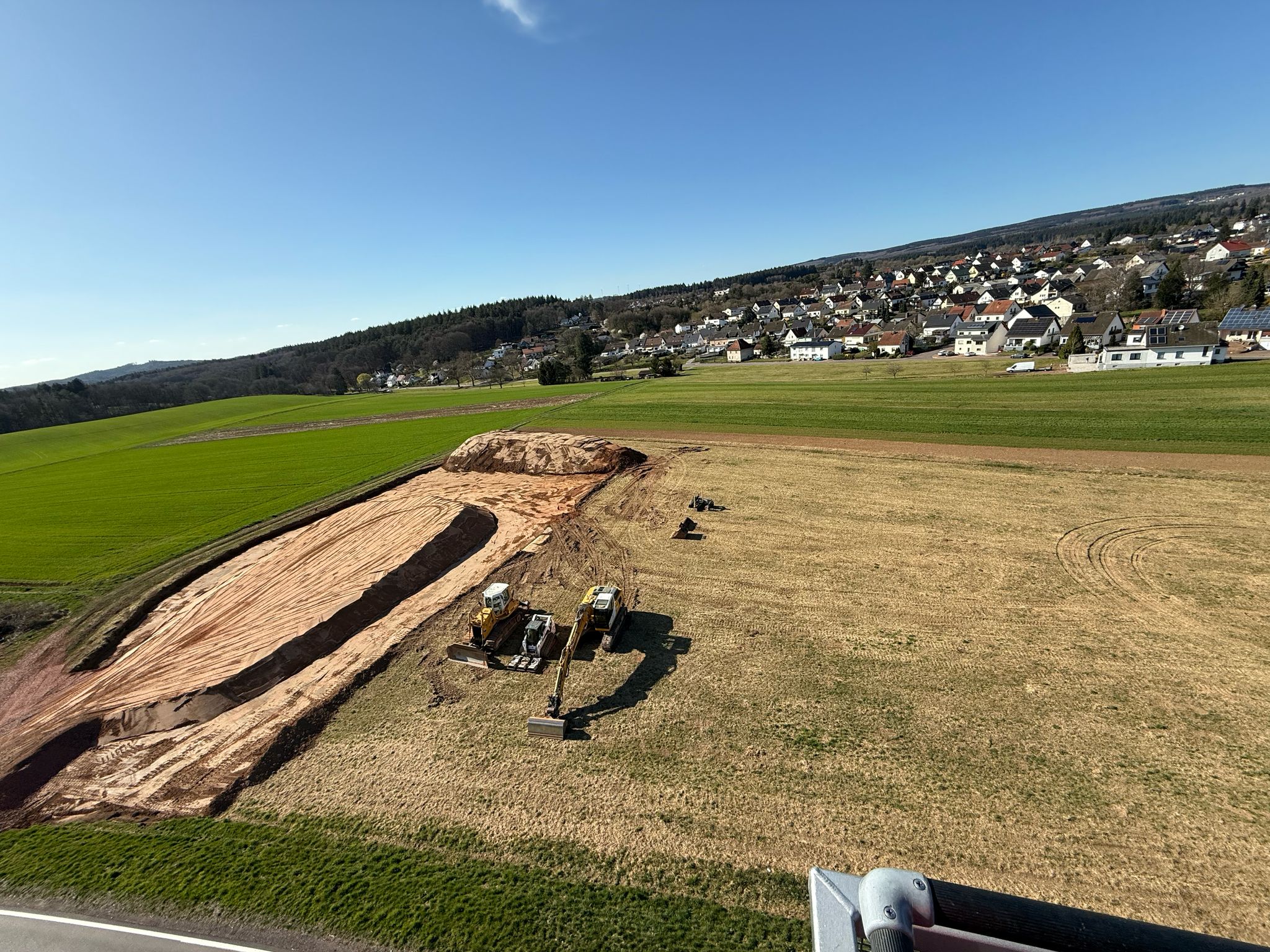

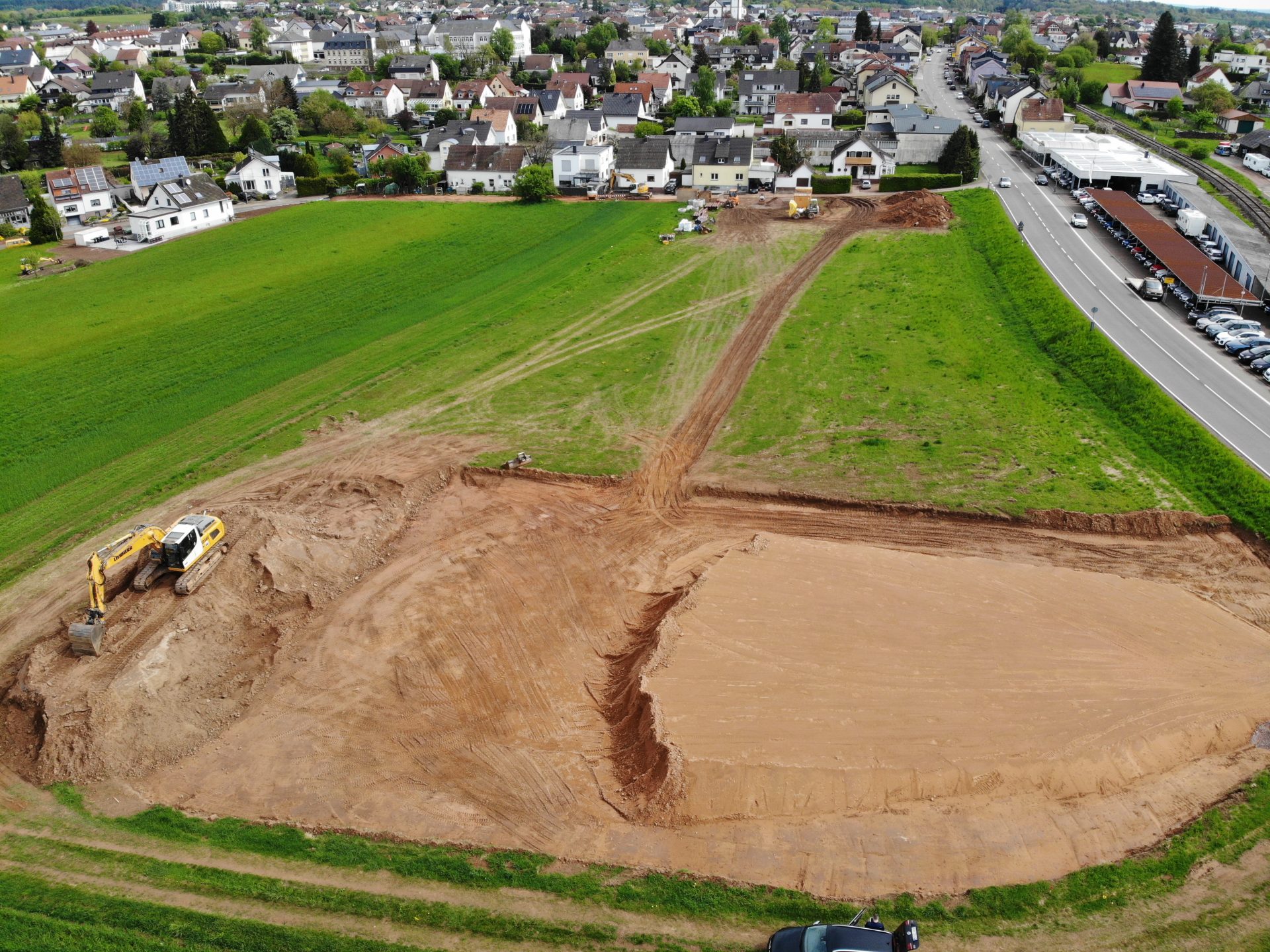

Es hat sich viel getan auf der Baustelle: Der Oberboden wurde abgetragen, bis eine tragfähige Schicht erreicht wurde. Anschließend wurden insgesamt ca. 19.000m³ verdichtbares Erdreich auf das Baufeld gefahren – In einzelnen Lagen und Lage für Lage verdichtet. Zu Spitzenzeiten waren 10 große LKWs im Einsatz. Was wochenlange Arbeiten in Anspruch genommen hat, zeigen unsere Zeitrafferaufnahmen in knapp anderthalb Minuten.

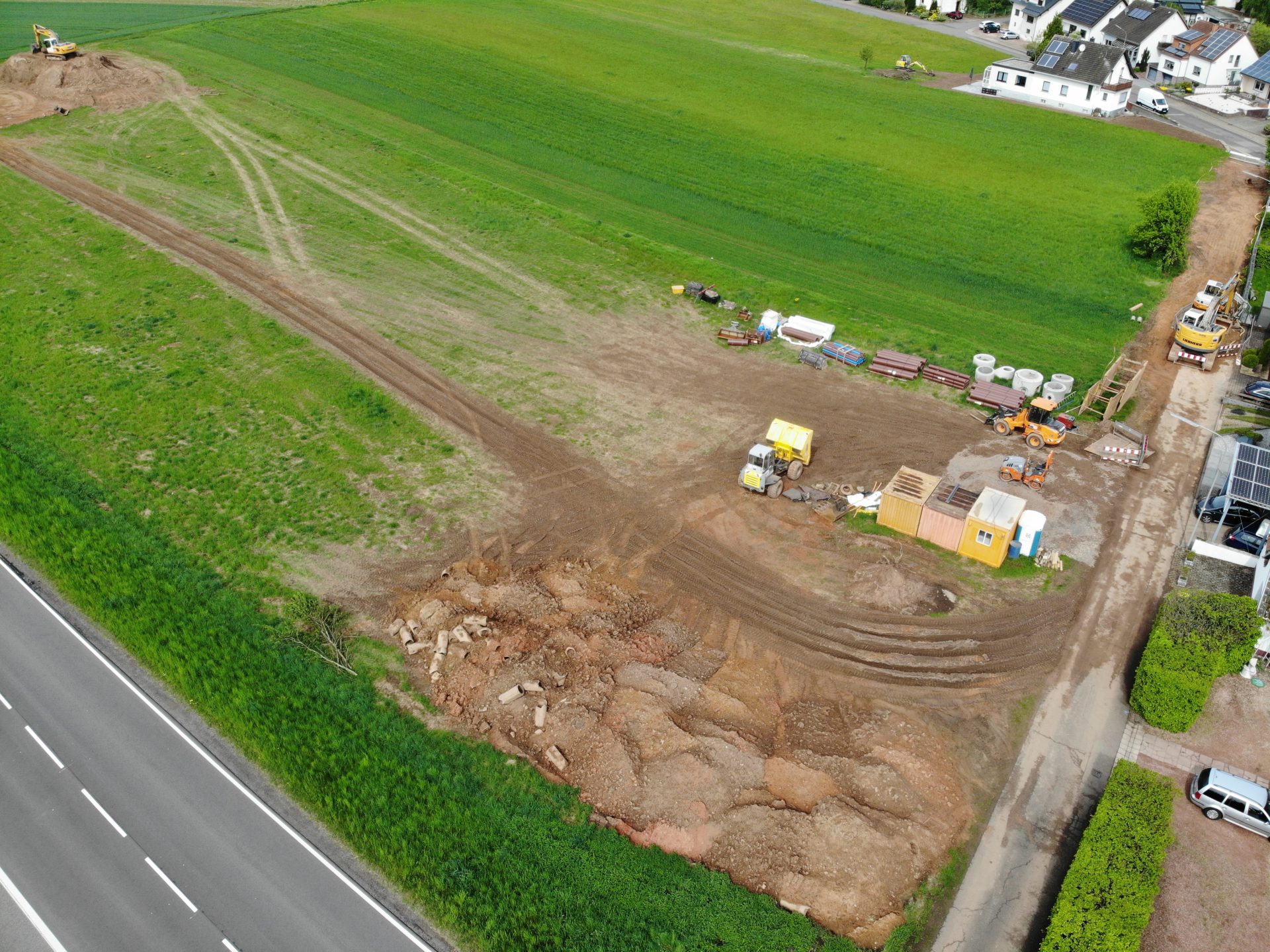

Woche 5

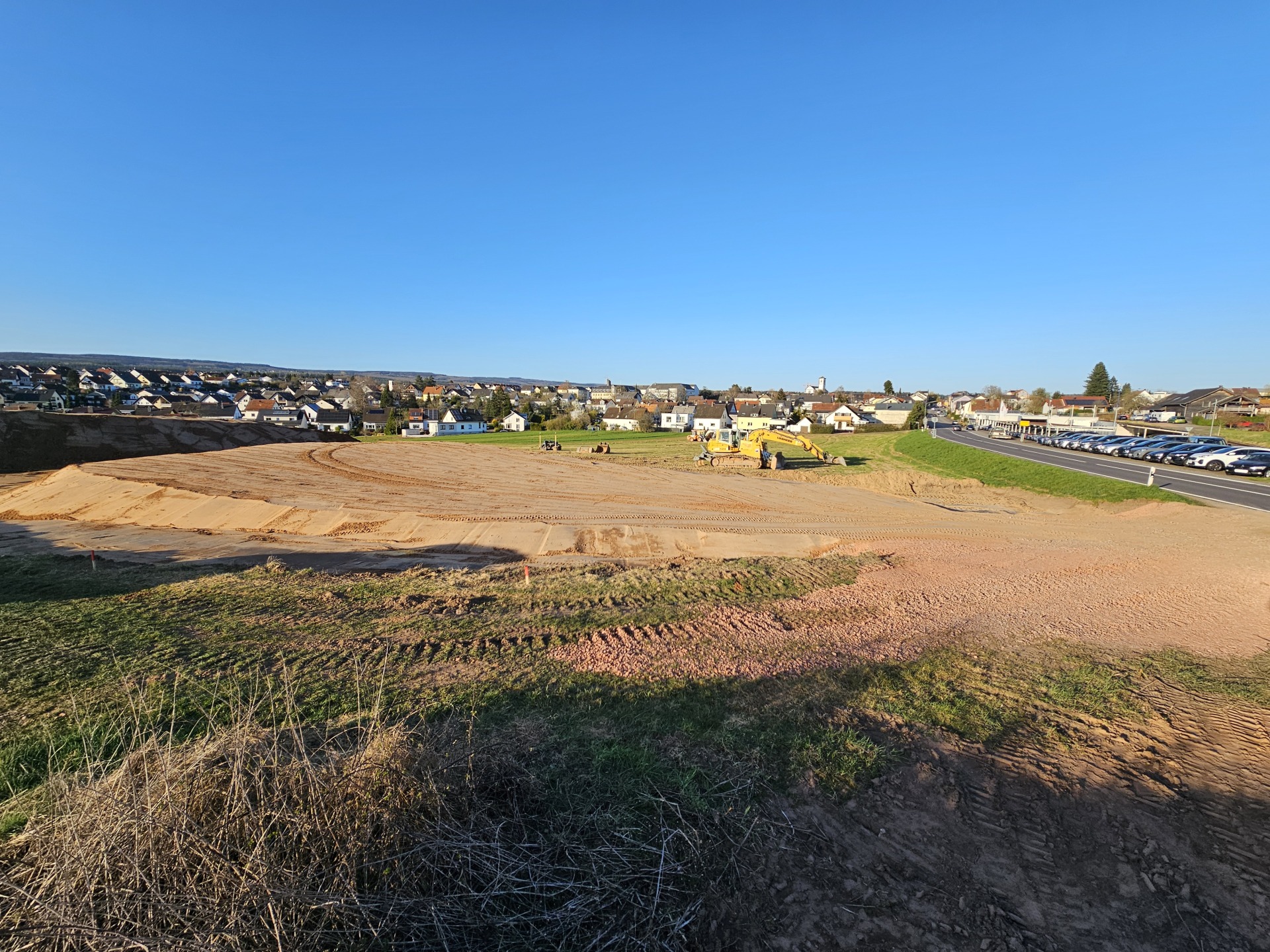

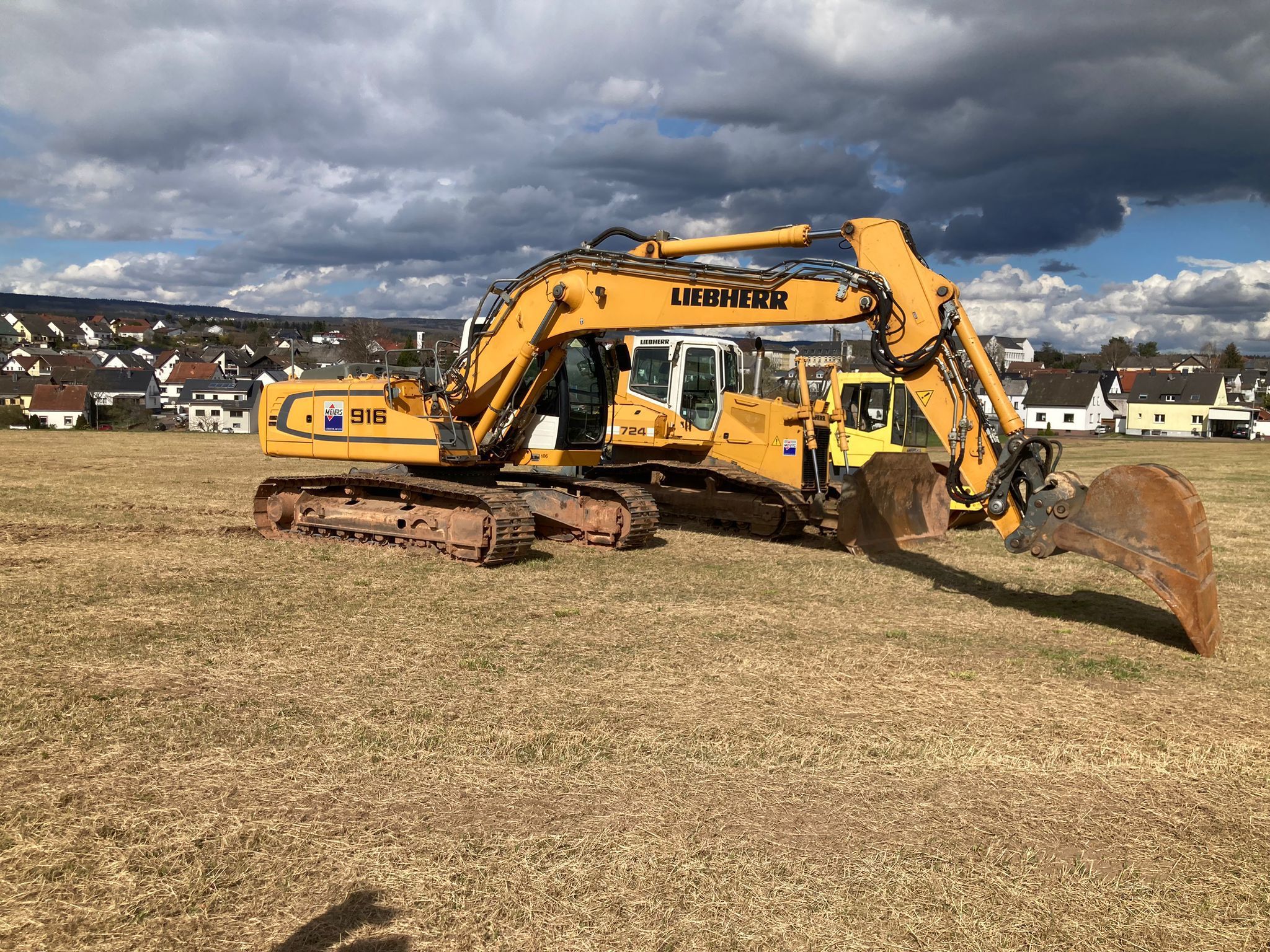

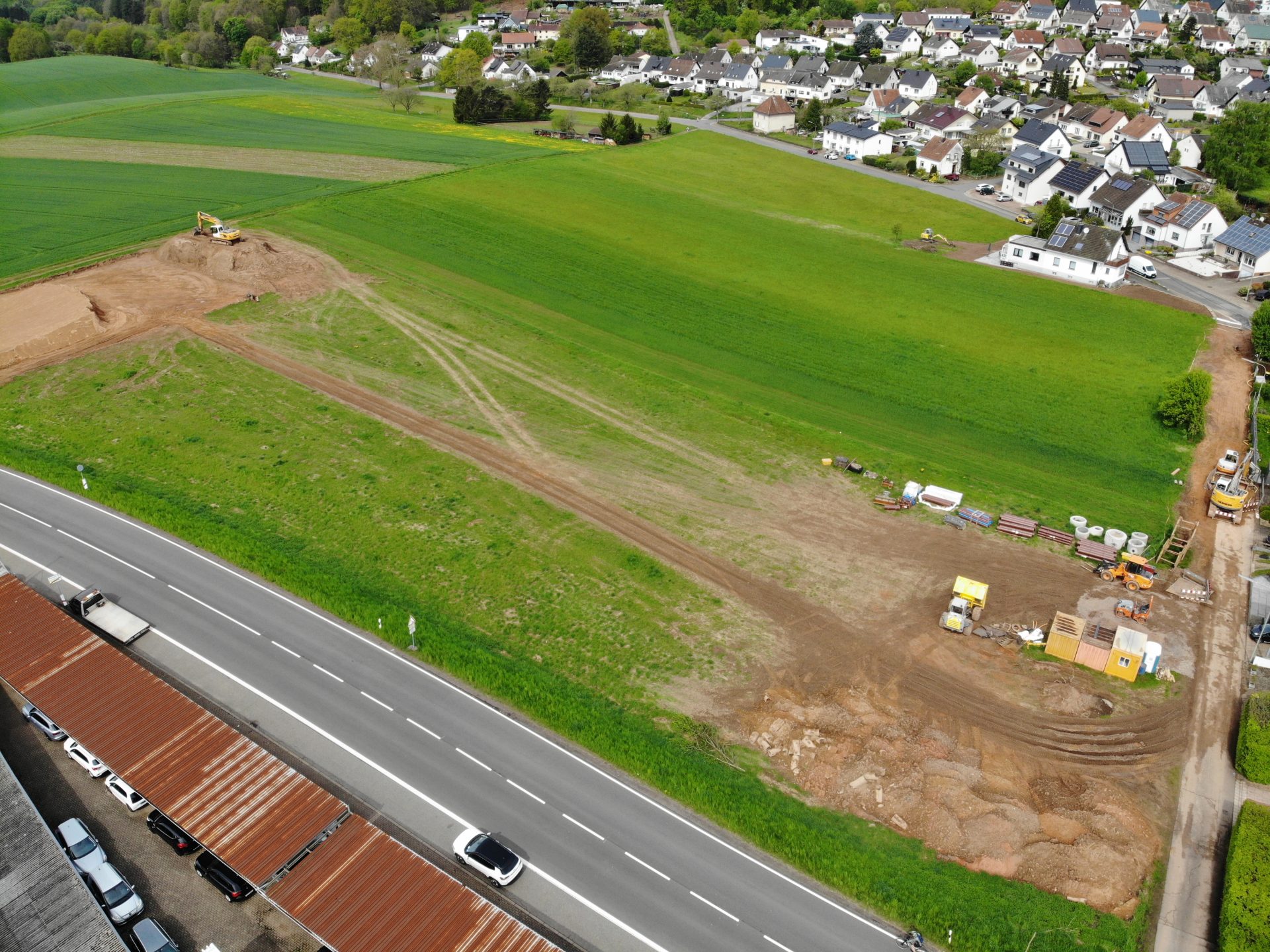

Der Großteil der Baumaßnahmen findet derzeit noch außerhalb des eigentlichen Baufeldes statt. Zunächst müssen Kanalanschlüsse und Versorgungsleitungen hergestellt werden.
